日本蓄電開発機構、埼玉県深谷市で2MW/5MWh蓄電所の受電を開始、5ヵ所目

2026年9月16日
イー・トップが施工し、着工から約4ヵ月で受電

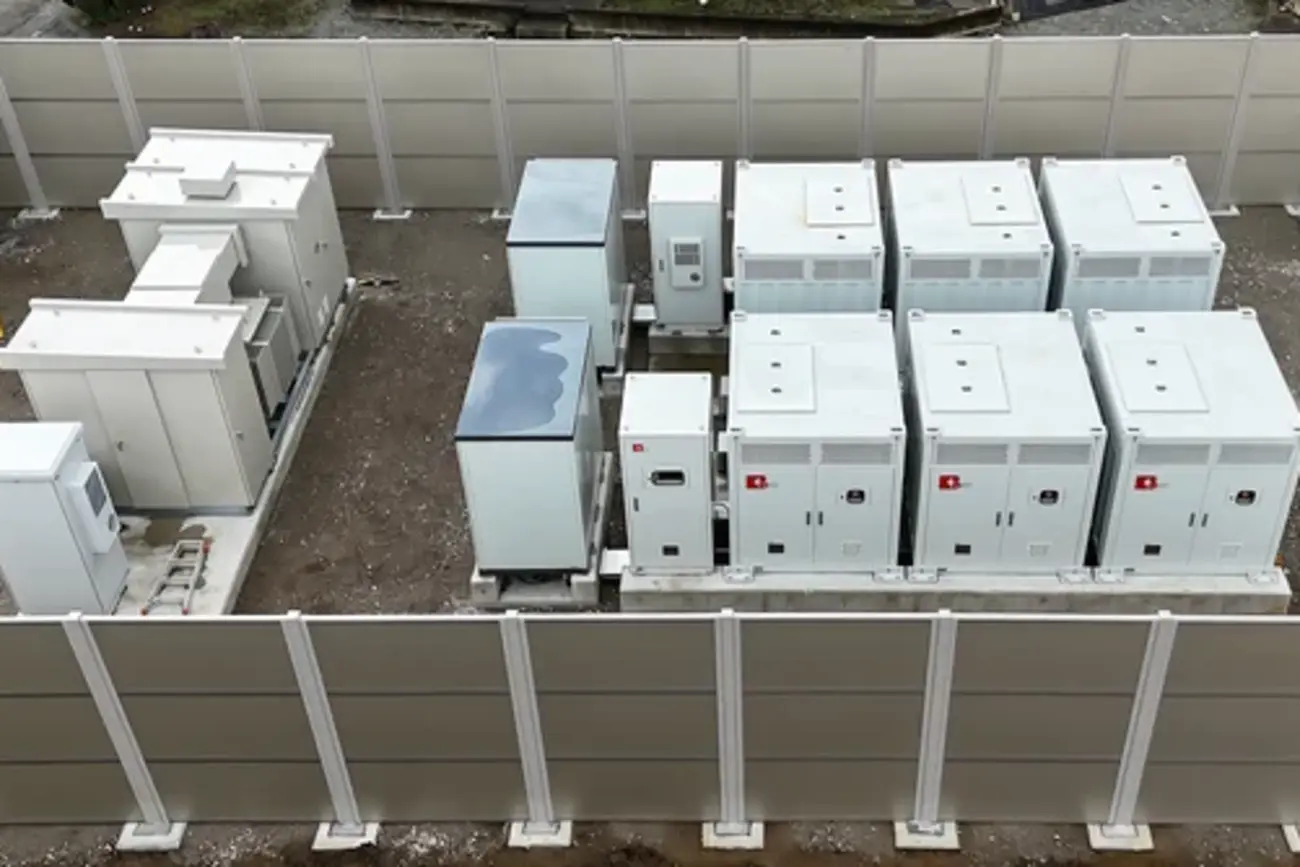

(画像:日本蓄電開発機構)

日本蓄電開発機構は9月11日、埼玉県深谷市の2MW/5MWh「山河蓄電所」の受電を開始したと発表した。同社にとって5ヵ所目、埼玉県内では4ヵ所目の蓄電所となる。

施工はイー・トップが担い、2026年5月10日に着工した。蓄電システムはHOBE ENERGY製の5ftコンパクト型を採用し、EMS(エネルギーマネジメントシステム)、PCS(パワーコンディショナー)、受変電設備を一体で設計している。同社によると、20ftコンテナが主流となるなかで小型のシステムを採用することで、搬入経路が狭い立地でも設置でき、候補地の選択肢が広がる。市場運用は、アグリゲーターのRUTILEAが担う。

日本蓄電開発機構は2024年10月に設立し、HOBE ENERGY、RUTILEA、イー・トップとの4社体制で蓄電所の開発を進めている。

同社は2025年11月、初号案件となる2MW/4MWh「滋賀県愛荘町蓄電所」の受電を開始した。エネハブの系統用蓄電所データベースによると、同蓄電所は5ヵ所のうち唯一Huawei製の蓄電システムを採用している。その後、埼玉県内で各2MW/5MWhの蓄電所3ヵ所を順次稼働させており、2026年3月に熊谷市の「上奈良蓄電所」と上里町の「七本木蓄電所」、同年7月に寄居町の「鉢形蓄電所」が受電を開始した。5ヵ所はいずれも、着工から3〜4ヵ月で受電に至っている。

同社は今後、耕作放棄地をはじめとする遊休地を活用しながら、3社との連携を継続して蓄電事業を拡大する方針だ。2027年初頭までに、埼玉県と栃木県で各2ヵ所、計4ヵ所以上の運転開始を目指している。

電力市場に関わる最新のニュースをメールで毎週受け取りたい方は、ぜひエネハブのニュースレター(無料)にご登録ください。

系統用蓄電所トラッカー

国内で公表されている500件以上の系統用蓄電所プロジェクトに関するデータにアクセスできるトラッカーサービス。各案件の事業者、アグリゲーターなどのステークホルダーや設備の詳細情報など、実務に役立つ情報をご覧いただけます。

コーポレートPPAトラッカー

国内で公表されている800件以上のコーポレートPPA契約をデータベース化し、発電事業者、小売電気事業者、需要家などの情報をまとめ、契約単位毎に詳しい情報にアクセスできるようにサービスをご提供します。

その他の電力市場最新ニュース

エネハブでは、公表されている蓄電所コーポレートPPA詳細を簡単にアクセスできるデータベースサービスを提供しています:

エネハブでは、公表されている蓄電所コーポレートPPA詳細を簡単にアクセスできるデータベースサービスを提供しています:

月次レポート

電力市場&市場トラッカーのサンプル(過去号の完全版)をご希望の方は以下のフォームよりお知らせください。メールでお届けします。
